案例一:背景资料:

某安装公司接了商务楼机电安装活儿,包括设备、管道、通风空调安装这些。商务楼办公区空调用多联机组。

项目部先预估施工成本,然后采取劳动定额管理,搞计件工资,控制设备采购(从量、价两方面管材料采购),还有控制施工机械租赁等办法来降成本,让计划成本低于公司给项目部定的目标成本。

项目部按施工总进度计划,编了多联机组空调系统施工进度计划(见表 3),结果报给公司审批没通过,得重编。

施工质量检查时,监理工程师要求项目部整改这些问题:

1.个别柔性短管长 300mm,接缝是粘接的。

2.矩形柔性短管与风管连接用抱箍固定。

3.柔性短管与法兰连接用压板铆接,铆钉间距 100mm。

问题:1.项目部编制的施工进度计划为什么被安装公司否定? 在制冷剂灌注前,制冷剂管道需要进行哪些试验?

2.监理工程师要求项目部整改的要求是否合理? 说明理由。

1.【答案】(1) 否定原因:制冷剂灌注应在系统压力实验后进行,程序错误。多联机空调系统先安装室内机组错误,应该先室外机安装后室内机安装。

(2)制冷剂管道系统安装完毕,外观检查合格后,应进行系统管路强度、气密性试验、真空试验和充注制冷剂检漏试验。

2.【答案】 (1) 监理工程师要求项目部整改的要求合理。

(2) 理由一: 个别柔性短管长度为300mm, 长度太长: 长度宜为150~250mm。

理由二:矩形柔性短管与风管连接不得采用抱箍固定的形式。

理由三:柔性短管与法兰连接采用条形镀锌钢板压条的方式,铆钉间距为100mm,间距太大。铆钉间距宜为60~80mm。

费曼:①制冷剂灌注程序在P90页(最好有本能检索的PDF),自行翻看,先室外后室内,这个道理很简单,盖房子肯定要把室外的外墙搞好才能室内装修。

②强度、气密性、真空、捡漏,小超人老师让背诵

③柔性短管150-250长,矩形柔性短管不抱箍,抱箍很菜,连接不牢固,啥是抱箍?上图骗。

就是那种很瓤的铁皮,你说能不能用,能用就邪门啦。压条铆钉60~80,记忆,数字记忆法里面,68=喇叭,熟能生巧,多刷题,多读几遍就会了。翻边6-9,69=太极

P96书上原文

案例二:背景资料:

某施工单位负责一商业楼机电安装,含电气、给排水、通风空调、电梯工程。商业楼空调风管压力 2000pa,通风风管压力 1500pa,都用镀锌钢板。通风施工时,监理提出风管要加固,施工单位却称矩形风管边长超 630mm 但管段长不超 1250mm 不用加固。另外,空调和通风系统施工有问题,被监理叫停

问题:

1.施工单位认为通风系统风管不需加固,是否正确? 说明理由。

2.图中,施工单位存在哪些错误? 并改正。

【答案】(1) 判断及理由:施工单位认为矩形风管边长虽大于 630mm,但管段长度不大于 1250mm 就无需加固,这不正确。因为低压风管单边平面面积大于 1.2m²,中、高压风管单边平面面积大于 1.0m² 就得加固。案例里风管尺寸 2000×1600mm,长 1000mm,工作压力 1500pa,属中压风管,单边最大面积超 1.0m²,理应加固。

【答案】空调系统:

(1) 错误:板材拼接出现十字缝。改正:接缝要错开,不能有十字形接缝。

(2) 错误:用按扣式咬口。改正:换成单咬口、联合角咬口、转角咬口任选其一。理由:风管压力 2000pa 是高压,按扣式咬口不适用于高压系统。

(3) 错误:密封位置在负压侧。改正:应在正压侧,即内部涂密封胶,因工作压 2000pa。

通风系统:

(1) 错误:风管拉锁与接闪带连接。改正:两者不应连接。

(2) 错误:风阀供电电缆在风管内。改正:风管内禁止其他管线穿越。

费曼:①风管加固,矩形630,且1250长才加固,且的关系;矩形保温800,长1250,加固,且的关系;或者中高压单边大于1平方,低压单边面积大于1.2平方,加固;直咬缝圆形风管,φ≥800,长度1250,或面积大于4平加固;口诀:武大郎圆滚滚,身高1250,拿着800圆工资,住4平房子

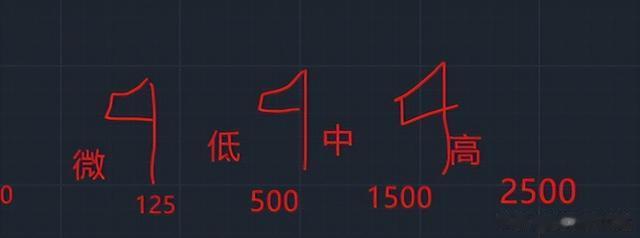

②1500pa 属于中压,微低中高怎么区分?好区分,为敌终稿,小旗往左飘(这个不懂欢迎交流),1500pa属于中压,因为小旗往左飘,等于1500也是中压,中压大于1平方加固,但是长度不超过1250,不需要加固,有个特殊的大哥:玻璃钢风管,900,1250加固。玻璃钢比保温风管还多100。

③板材不能出现十字接缝,像垒砖一样,按扣式咬口不高压,只适合微低中。密封应该在正压测,啥是正压?费曼一下,往矿泉水瓶里吹气就是正压~风管严禁与避雷针连接,要不招雷劈,[捂脸]风阀内严禁其他管线穿越,这个很简单,不解释了

autocad是天然小黑板,开整

案例三:案例背景:

安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调,建筑给排水、建筑电器和消防安装公司进行风管安装时,由于不符合规范,被监理工程师制止,如下所示:

问题:指出图中的风管及其配件安装不符合规范要求之处,写出正确的规范要求。

【答案】不符合规范要求之处:

(1) 穿墙套管厚度错误。应设钢板厚度不小于1.6mm的钢制防护套管。

(2) 水泥砂浆密封错误。风管与防护套管之间应采用不燃柔性材料封堵严密。

(3) 防火阀支架设置错误。边长或直径大于等于630mm的防火阀应设置独立支吊架。

(4) 防火阀位置错误。防火分区隔墙两侧的防火,距离墙表面应不大于200mm。

(5) 水管与风管共用吊架错误; 水管与风管的支吊架要分开设置,并水管应置于风管的下方。

费曼:①穿墙套管1.6mm,固定搭配。

②防火墙-封堵不燃柔性材料,固定搭配

③≥630的防火阀设独立支吊架

④防火阀距墙距离不大于200mm

⑤水管风管独立支吊架,因为位移不一样

案例四:背景资料:

施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安装见图1,监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。

2.请写出图1常非燃防火网安装和排烟风管法兰连接的正确要求

来源:小超人

2.【答案】(1) 排烟防火阀的安装位置、方向应正确,阀门应顺气流方向关闭,防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。排烟防火阀宜设独立支吊架。

(2) 750Pa的风管属于中压管道。中、低压系统矩形风管法兰螺栓及铆钉间距小于等于150mm,风管法兰的垫片材质厚度不应小于3mm。

费曼:①顺气流关闭,独立支吊架,距墙≤200

②500-1500为中压,750pa是中压,中低压铆钉150,垫片3mm

案例五:案例背景:

某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。排烟、排风风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1) 。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改

问题:指出图1屋顶排烟风机安装不合格项,应符合改正?

【答案】不合格项1:风机与基础之间采用安装橡胶减震垫,不合格:

改正:防排烟风机应设在混凝土或钢架基础上,且不应设置减振装置。

不合格项2:设备与排烟风管采用普通帆布短管连接;

(一建) 改正:防排烟系统作为独立系统时,风机与风管应采用直接连接,不应加设柔性短管。

排烟与排风共用风管系统,或其他特殊情况时应加设柔性短管。应为不然材料。

费曼:①防排烟风机没有减震,因为都冒烟了,你还有必要减震吗?谁还在乎噪声,谁还在乎风机的寿命?

②防排烟与风管不宜采用柔性连接

P137(留言Y电子版)

案例六:案例背景:

施工单位承建空调安装工程,风管属于正压高压风管。空调系统安装完成,在单机试运行之后进行了联动试运转,发现风管上的调节风阀部分损坏,监理工程师发现该调节风阀没有生产厂提供的相关测试合格的证书或试验报告。

问题:针对该案例,生产厂应提供调节风阀的哪些测试合格的证书或试验报告?

【答案】风管属于高压风管,工作压力为: 1500Pa<P≤2500Pa; 大于1000Pa。生产厂应提供在1.5倍工作压力下能自由开关的强度测试合格的证书或试验报告。

费曼:>1000pa,厂家提供1.5倍报告

案例七:背景资料:

员工宿舍楼的通风与空调工程,风管工作压力为1000pa,采用镀锌钢板。施工中,支吊架安装不符合规范要求,被监理工程师制止,如下图所示:

问题:指出图中错误之处并改正。

【答案】 (1) 错误之处: 1) 法兰采用2mm垫片, 错误; 改正: 厚度不应小于3mm。

2) 支吊架离分支管的距离为100mm,不妥:改正:支吊架离分支管的距离不宜小于200mm。

3) 静压箱安装时,未设置独立支、吊架,错误; 改正:静压箱安装时,应设置独立支、吊架。

4) 支吊架间距4m错误; 改正:间距不应大于3m。 (备注:风管边长大于400mm)

费曼:①法兰垫片3mm

②支吊架距离不小于200

③静压箱太沉,独立支吊架

④变长大四则大三,因为比400大,间距要小一点,比400小,间距可以大一点。案例七:背景资料:

某安装公司承接一商务楼通风与空调安装工程。在施工过程中,监理工程师巡视发现空调冷热水管道安装中存在质量问题(如下图),要求限期整改,其中管道支架的位置和数量满足规范要求。项目部编制了质量预控方案表,对可能出现的质量问题采取了质量预控措施,例如针对风管矩形内弧形弯头设置了导流片。

问题:

1.风管矩形内弧形弯头内设置导流片的作用是什么?

2.图3中空调冷热水管道安装存在的质量问题有哪些? 应如何整改?

1.【答案】矩形内斜线和内弧形弯头应设导流片,以减少风管局部阻力和噪声。

2.【答案】问题一:管道穿楼板的钢制套管顶部与装饰面齐平。

整改:管道穿楼管的钢制套管顶部应高出装饰面20~50mm。

问题二:管道穿楼板套管采用阻燃填料封堵。

整改:应采用不燃柔性材料。

问题三:热水管在冷水管的下方。

整改:热水管应设置在冷水管的上方。

费曼:①矩形设吸声导流片,原理:四驱车在弯道上跑

②穿楼板,底部齐平,美观;顶部高20~50

③封堵用不燃柔性

④热水管在冷水管上方,热水管垂直,是热左冷右(同厨房和洗手间),为啥在上方,你想热水冒热气,水蒸气也会损坏冷水管道。

胜利冲锋,80后的记忆

时间不早了,未完待续,学习金字塔底部教是最好的学,想最快的学到知识就教给别人,及时输出,及时反馈,不懂就问AI

学习金字塔

学习金字塔由美国埃德加・戴尔于 1946 年提出,展示不同学习方式的效果差异:

听讲:老师讲学生听,最常见但较被动,两周后仅留 5% 记忆,遗忘快。

阅读:通过读资料学习,效果略好于听讲,能记 10%,仍偏被动。

视听结合:利用视频等多媒体,生动形象,可记 20%。

演示:观看实操演示,助于掌握步骤,记忆达 30%。

讨论:小组交流探讨,思维活跃,能记住 50%。

实践:亲自操作,应用知识,深入理解,效果为 75%。

教授他人:效果最佳,需深入理解组织知识,两周后可记 90%。

启示是多采用主动学习方式,减少被动学习,提升学习质量
